С чего начать ремонт в новостройке? Поэтапное выполнение и полезные советы от профессионалов

О необходимости звукоизоляции

Квартира приобретается не на один год. Поскольку новое жилье практически без отделки, требуется точно определиться с необходимостью звукоизоляции. Пока не начаты ремонтные работы, ее сделать проще всего. Не нужно будет демонтировать старое покрытие полов и трубы. Необходимым условием будет обустройство шумоизоляции перед финишной отделкой.

Для изоляции перегородок от шума лучше всего подойдут двуслойные сэндвич-панели. Они недорогие и довольно просты в установке.

Поскольку новое жилье практически без отделки, требуется точно определиться с необходимостью звукоизоляции

Наиболее подходящим вариантом ремонта квартиры и изоляции пола будет использование плавающей стяжки. Для этого на черновое основание укладывается звукоизоляционный стройматериал, сверху пленочное покрытие и стяжка. Перед ее нанесением необходимо сделать армирование. Для этого подойдет сетка из стеклопластика.

Необходимость звукоизоляции поверхности пола возникает в случае, если внизу находятся соседи. То же самое касается жильцов последнего этажа в случае монтажа изоляции потолка от шума.

Важным элементом является изоляция трубопровода и канализационных труб. Очень неприятно слушать звуки спускающейся воды по стояку на несколько этажей.

Можно использовать ленту для звукоизоляции. Она легко монтируется и недорогая. Лучше всего подойдет изоляция в рулоне или вспененный ПВХ. Кроме этого, рулонные стройматериалы предохраняют трубу от конденсата и появления плесени.

Лучше всего подойдет изоляция в рулоне

Из чего состоит ремонт новой квартиры

Прежде чем начать закупать стройматериалы, нужно учесть один важный момент: в первые годы новое здание дает усадку, что часто приводит к образованию трещин. Поэтому изначально покупать дорогие материалы не имеет смысла. Доводить жилье до идеала нужно постепенно в течение 1-2 лет. Неспешный ремонт позволит продумать всё до мелочей, учитывая нюансы в начале эксплуатации квартиры, а также подготовить нужные стройматериалы, составить план работ.

Материалы рекомендуется закупать в зимнее время, когда цены несколько снижаются, а начинать ремонт лучше с весны, что обусловлено низкой ценой на услуги строительных бригад.

Изначально в новостройке проводят такие процедуры:

  • работы по демонтажу и возведению ограждающих конструкций;
  • мероприятия с электропроводкой;
  • разводку сантехники и прочего оснащения;
  • стяжку пола;
  • оштукатуривание и выравнивание стен;
  • обустройство потолков выбранной конструкции;
  • монтаж теплого пола.

Работы, противопоказанные в первый год эксплуатации жилья

Основная работа сделана, в доме стало чисто, уютно, можно сделать перерыв. Есть ряд работ, которые хочется сделать жильцам в новостройке, но специалисты настоятельно рекомендуют отказаться, иначе потом придется переделывать заново, как от предчистовой, так и всей последующей работы, то есть начать с нуля.

Не рекомендуется первый год в новостройке заниматься:

  • потолками, делать из гипсокартона стены в квартире студия, шпатлевать на чистовую, совет воспринимать не как эконом вариант, учитывать, что первое время все швы трескаются;
  • укладкой кафеля для ванной комнаты, подойдет любая чистовая отделка, плохая герметичность приведет к тому, что вода будет протекать к соседям, от повышенной влажности будет появляться плесень.

Фраза о том, что скупой оплачивает дважды, неверна. Первый год такое эконом решение поможет сэкономить финансы, особенно для тех, кто начинает все с нуля.

Если все же хочется жить сразу в нормальных условиях, то тогда любая ремонтная работа должна выполняться профессионалами. Можно сделать и своими руками, если уверены в своем мастерстве. Надо учесть, что все равно со временем могут появиться трещины, но себя можно успокоить тем, что они будут видны лишь тогда, когда человек отдыхает на диване.

Ремонт квартиры в новостройке с нуля: с чего начать и когда

Перед тем как начать ремонт квартиры с нуля, следует учитывать одну очень важную особенность нового дома. Она заключается в том, что дом в первые годы эксплуатации обязательно даст усадку, что может отразиться на состоянии элементов его конструкции. На стенах и потолке квартиры могут образоваться видимые трещины, что станет наглядным свидетельством того, что строительные материалы для ремонтных и отделочных работ выбраны неверно.

Чтобы исключить такую вероятность, не следует выполнять капитальный ремонт в новостройке с нуля. Поэтапно выполняется необходимый минимум, а через полтора-два года жилье доводится до идеального состояния. Такое решение позволит тщательно спланировать все этапы будущего ремонта с учетом возможных выявленных нюансов в процессе начальной эксплуатации жилья, подготовить необходимые строительные материалы и определиться с исполнителями работ.

Важнейшим этапом при ремонте квартиры с нуля является планирование расположения комнат и коммуникаций

Первоначально в новой квартире следует выполнить самую шумную и грязную работу Основными этапами ремонта в новостройке с нуля на начальной стадии эксплуатации являются такие работы:

  • демонтажные и монтажные работы с ограждающими элементами помещения;
  • выполнение электромонтажных работ;
  • монтаж сантехнических коммуникаций и оборудования;
  • выполнение стяжки пола;
  • выравнивание поверхности стен;
  • монтаж натяжных или навесных потолков;
  • устройство системы теплого пола.

Отделка «под ключ» – плюсы и минусы

В случае реализации внутренней отделки «под ключ» от застройщика, многое зависит от договора. Некоторые девелоперы обеспечивают при этом пол (ламинат), межкомнатные двери, стеновые покрытия (плитку) и сантехнику, некоторые даже предлагают дизайн интерьера.

Преимущества отделки «под ключ» от застройщика:

  • вы экономите время езды по магазинам;
  • нет необходимости искать и контролировать исполнителей.

Минусы отделки «под ключ»:

  • редко заказчик бывает согласен с качеством отделочных материалов и выполненных работ;
  • ограничен выбор исполнителей;
  • разногласия в дизайнерских решениях и выборе материалов.

Варианты отделки стен, потолка и пола

При отделке стен проводятся следующие шаги, без которых не получится красивой ровной поверхности:

  • оштукатуривание;
  • зачистка;
  • шпаклёвка;
  • покраска или оклейка обоями.

Современные методы предлагают множество различных вариантов декоративной отделки. Например, жидкие обои, обои под покраску, декоративная штукатурка типа венецианской, покраска стен водоэмульсионной краской и т. д.

Отделку потолка тоже можно выполнить различными способами. Это реечные потолки, отделка полиуретановыми панелями, натяжные потолки, побелка, покраска водоэмульсионной краской, оклеивание обоями. Каждый метод имеет свои плюсы и минусы. Поэтому, выбирая способ отделки, надо исходить из своих финансовых возможностей.

Напольные покрытия тоже пестрят своим разнообразием. Наибольшей популярностью пользуются следующие виды напольных покрытий:

  • паркет;
  • дерево;
  • линолеум;
  • ламинат;
  • ковролин;
  • керамическая плитка.

Стоимость ремонта квартиры в новостройке может зависеть от качества выбранного материала. К самым длительным этапам отделки относится стяжка и штукатурка. Стяжка полов сохнет более одного месяца, штукатурка — от двух до трёх недель. От правильного выбора сезона зависит длительность проводимых ремонтных работ. Если необходимо сократить сроки ремонта, нужно подобрать более сухое время года, например, лето или ранняя осень.

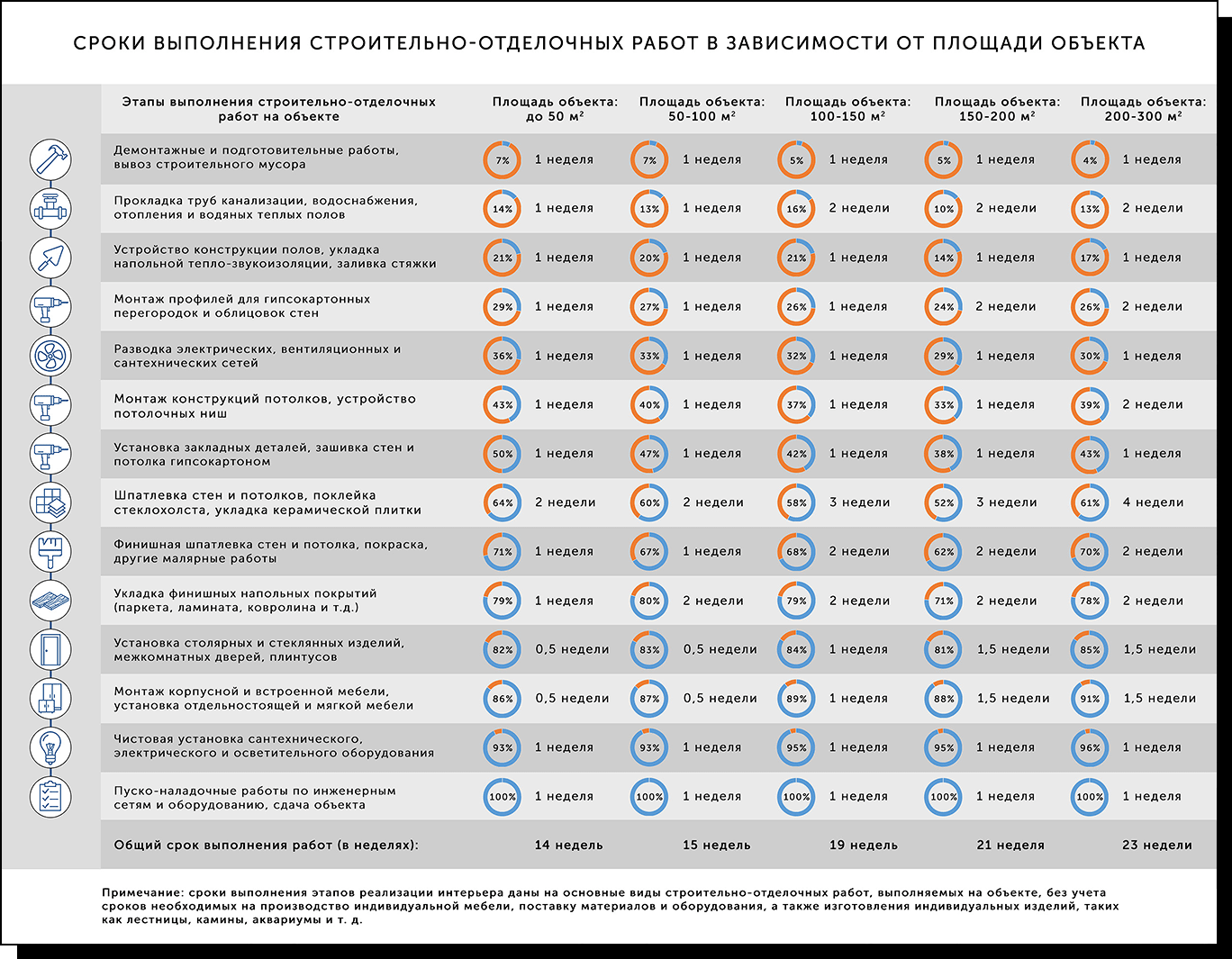

План работы

Тщательное предварительное планирование – залог того, что работу не придется переделывать заново. Перед началом ремонта подумайте над следующими нюансами вашего будущего жилья:

  • Планировка. Если вы хотите снести или поставить перегородки, и это разрешено, начните ремонт с этого этапа.
  • Расположение мебели. Продумайте, где будут стоять предметы обстановки – например, размещение кухонного гарнитура напрямую связано с доступом к розеткам. Чем тщательнее спланируете интерьер, тем выше уровень комфорта.
  • Освещение. Определитесь с типами освещения и расположением осветительных приборов. Для них понадобятся выходы электропроводки либо розетки.
  • Климатические условия. Если вы хотите установить кондиционер, выводы для него необходимо будет подготовить на начальном этапе ремонта. Также проверьте, какая система вентиляции есть в наличии, требуется ли установка приточной.

Особенности подготовки стен

Ремонт стен начинается с подготовки поверхности – устранения загрязнений и выравнивания полотна. Мероприятие требует наличия штукатурной смеси, шпателей и строительного уровня. Специальная машинка значительно ускоряет выполнение работы.

Толстые слои штукатурки долго сохнут. Стены в новостройках бывают очень кривыми, поэтому получение ровной поверхности требует нанесения нескольких слоев.

Неровности до 0,5 см можно устранить при помощи шпаклевки и грунтовки. Перед покраской или поклейкой обоев стены следует отшлифовать наждачной бумагой с мелким зерном. Для фактурных обоев характерна высокая плотность, способная скрыть небольшие трещины. Оптимальный вариант для первого ремонта в новостройке – декоративная штукатурка, маскирующая незначительные неровности.

Этапы чистового ремонта в новостройке

Когда черновая подготовка жилья закончена, можно переходить к косметическому ремонту. Поэтому узнаем в деталях, с чего начать ремонт квартиры в новостройке, рассмотрев пошаговую последовательность действий.

Поэтапный порядок работ таков:

  1. Укладывают плитку. Этот вариант отделки чаще всего используется для санузла и кухни. В кухонном помещении плитку достаточно будет использовать лишь для отделки фартука. Если это прямой вариант, то фартук должен иметь соответствующее оформление в виде прямоугольника. Если предполагается угловая либо П-образная кухня, то и отделка должна быть выполнена должным образом.
  2. Монтируют сантехнические приборы.
  3. Стены, которые были предварительно покрыты шпаклевкой, обрабатывают наждачкой. Затем наносят отделочные материалы, например, обои, краску, декор в виде кирпичной кладки.
  4. Устанавливают осветительные приборы.
  5. Укладывают напольное покрытие (линолеум, ламинат, паркет и т.п.).
  6. Монтируют плинтусы, бордюры, двери.
  7. Собирают мебель.

Если предполагается установка кондиционера, то его монтаж лучше доверить профессионалам.

Шаг 1: Подготовка квартиры к ремонту

Вне зависимости от предстоящего вида ремонта, первым этапом будет подготовка жилых помещений к работам. В частности, вам предстоит избавиться от настенных покрытий, удалить покрытие с пола, а также снять розетки и выключатели.

Чтобы успешно справиться с этим этапом самостоятельно, необходимо придерживаться нескольких простых рекомендаций:

Отчистите стены от старых обоев, даже если есть соблазн поклеить сверху новое покрытие В советское время наклеивание новых обоев на старые было обычной практикой, однако теперь такой способ облицовки стен является недопустимым. Толщина современных обоев не позволяет скрыть цвет и фактуру предыдущего покрытия, а некоторые варианты даже не позволяют клеить полотна внахлест. В связи с этим выполнить поклейку обоев на предыдущие слои не представляется возможным. Снимите со стен краску, если сверху будет другое покрытие Если вы планируете штукатурить крашенную стену, крепить на нее плитку или обои, то необходимо снять краску с поверхности, поскольку краска помешает сцеплению нового покрытия со стеной. Обычно снятие краски требует немалых усилий по подбору подходящего способа избавления от покрытия. На поверхность можно воздействовать: механически, снимая краску при помощи шпателя или даже болгарки; химически, обработав специальным составом; высокой температурой, нагревая утюгом или феном. Избавьтесь от некачественной штукатурки Многие мастера говорят о необходимости снятия всей старой штукатурки при ремонте вторичного жилья. Другие утверждают, что требуется снять покрытие только в тех местах, где оно имеет изъяны

Кому верить – выбор хозяина квартиры, однако факт остается фактом: снять трескающуюся или отваливающуюся штукатурку важно и нужно

Следует отметить, что в первый этап ремонта квартиры вторички входит демонтаж сантехники, дверей и окон, а также работы по перепланировке помещений. Помните, что значительные изменения по переустройству квартиры должны быть согласованы с жилищной инспекцией. К таким работам относятся перепланировки со сносом перегородок, переносом дверных и оконных проемов, изменением конструкции пола, переносом сантехники, труб и газопровода.

Что можно и что нельзя в новой квартире – памятка начинающим ремонт

У квартиры со свободной планировкой есть немало преимуществ, поскольку становится возможным воплотить личные задумки либо дизайнерские идеи. Однако даже в этом случае есть определенные ограничения, о которых нужно знать заранее, чтобы избежать штрафов за нарушения.

Что нельзя делать

Чтобы планировка жилья проводилась с учетом норм безопасности, следующие действия запрещены:

  • нельзя сделать единой комнатой жилое помещение и кухню, оснащенную газовой плитой;
  • вход в санузел должен располагаться из нежилой комнаты;
  • нельзя переносить ванну в то место, где она будет находиться над жилым помещением соседей;
  • в жилых комнатах и кухне должны быть окна;
  • электропроводку и трубы нельзя монтировать в швы между плитами;
  • запрещается превышать максимально возможную нагрузку на несущие элементы перекрытия;
  • нельзя выводить трубы с горячей водой и батареи на лоджии и балконы, которые не были утеплены.

Что можно делать

Перечисленные ниже действия можно совершать без какого-либо риска на получение штрафа:

  • осуществлять перестановку сантехники в пределах кухни и санузлов;
  • формировать и монтировать проемы для дверей в конструкциях, не являющихся несущими;
  • устанавливать и демонтировать перегородки в том случае, если они не окажут влияния на нагрузку несущих плит;
  • остеклять балконы;
  • монтировать внешнее оборудование, например, кондиционер;
  • устанавливать двери;
  • перемещать газовые и приборы отопления, электроплиты в пределах кухни.

Любые действия, направленные на перепланировку квартиры, должны согласовываться в соответствующих органах.

На что нужно разрешение от БТИ

С разрешения БТИ можно совершать следующие действия:

  • изменение внешности фасада;
  • увеличение площади санузлов;
  • работы с газом;
  • процедуры, касающиеся несущих плит.

Монтаж сантехники, дверей и стеклопакетов

Черновая подготовка стен уже выполнена, поэтому в будущем новые дверные косяки и стеклопакеты не будут запачканы штукатуркой и шпаклевкой. При наличии дверей, демонтируйте их вместе с коробкой, т.к. новые полотна обычно идут в комплекте с собственными коробами.

Установка сантехники также может быть выполнена собственными силами. Отечественные пользователи чаще всего отдают предпочтение унитазам с горизонтальным выпуском. Установка такого унитаза сводится к его подсоединению к канализационному патрубку. Ножки, как правило, жестко прикручиваются к полу. Обычно в комплекте с унитазом идет инструкция по монтажу, поэтому особых проблем с этим не возникнет.

Схема установки унитазаСхема установки унитазаГигиенический душ

Установка остальных сантехнических приборов остается на усмотрение владельца.

Установка акриловой ванныСхема подключения раковины и ванны к трубопроводам горячей и холодной воды и канализации

С чего начинать ремонт в новостройке?

Когда стоит вопрос, с чего начать ремонт квартиры в новостройке, ответ очевиден – с грамотной организации пространства, а именно с планировки помещений. Обычно квартиры в новом доме продаются со свободной планировкой, где возведены лишь несущие стены. С одной стороны, это – хорошая возможность для воплощения уникального дизайнерского замысла, с другой – такая свобода имеет целый ряд ограничений, нарушение которых влекут за собой наложение штрафных санкций или даже потерю квартиры.

В зависимости от проекта приобретенного помещения, ремонт квартиры в новостройке начинается с планирования расположения и проведения основных коммуникаций

На основании личных предпочтений разрабатывается план квартиры, где предусматривается возведение новых или ликвидация старых перегородок. Его можно заказать у дизайнера по интерьеру. Этот план необходимо утвердить согласно действующего законодательства. Далее можно приступить к подготовке плана прокладки инженерных коммуникаций, который выполняется на основании месторасположения сантехнических приборов, электроприборов и крупногабаритной мебели.

При перепланировке квартиры категорически запрещается проведение следующих работ:

  • объединение кухонной зоны с газовой плитой с жилой комнатой;
  • установка входа в санузел из жилого помещения или кухни;
  • перенесение кухни в квартире на место размещения санузла или жилой комнаты;
  • расположение ванной комнаты над жилыми помещениями или кухней соседей;
  • обустройство кухни или жилых комнат без естественного освещения;
  • монтаж кабеля электропроводки или прокладка трубопроводов в швах стеновых панелей и в плитах перекрытия;
  • закладывание или уменьшение сечения вентиляционного канала;
  • увеличение на несущие конструкции нагрузки, превышающей допустимые в проекте значения;
  • перенесение батарей централизованного отопления и трубопроводов горячего водоснабжения, что подключены к общедомовой системе, на веранды, балконы или лоджии;
  • подключение системы теплого пола к общедомовой системе ГВС или отопления.

Желательно проработать цветовые решения дизайна интерьера в помещении до начала предчистовой отделки для того, чтобы избежать различий, например, в цвете окон и стен

Работы, требующие разрешения БТИ:

  • работы, связанные с изменением архитектурного облика фасада;
  • работы, которые затрагивают несущие конструкции помещения;
  • перенос или расширение ванных комнат и санузлов;
  • все работы, связанные с газом.

Что можно делать без разрешения во время ремонта новой квартиры

При выполнении ремонта в новостройке своими руками без согласия БТИ можно выполнять следующие мероприятия, о которых необходимо лишь уведомить соответствующий орган:

  • перестановка в существующих габаритах кухонь, ванных комнат и санузлов санитарно-технических приборов;
  • заделка или устройство в ненесущих перегородках дверных проемов;
  • остекление балконов и лоджий;
  • устройство дополнительных ненесущих перегородок без существенного увеличения нагрузки на плиты перекрытия;
  • демонтаж ненесущих перегородок.

Перепланировка помещения требует тщательных расчетов для того, чтобы избежать опасных для жизни ситуаций, поэтому лучше доверить этот этап профессионалам

Перечень работ, которые можно проводить без уведомления соответствующих органов:

  • выполнение косметического ремонта помещений;
  • монтаж нового инженерного оборудования, параметры и техническое устройство которого аналогично предыдущему;
  • перестановка напольных электроплит в пределах кухонного помещения;
  • монтаж и демонтаж встроенных антресолей и шкафов;
  • установка на фасадах здания наружных технических устройств: кондиционеров, защитных сеток, антенн;
  • установка дверей и витрин самораздвижного или карусельного типа без изменения размеров помещения;
  • изменение внешнего вида и материалов лоджий, балконов и наружных конструкций;
  • перестановка газовых и отопительных приборов.

С чего начинать ремонт в новостройке без отделки – планировка помещения

Перед началом выполнения ремонта в стройварианте идет планирование. Место прокладки электрической сети, водопровода, канализации зависит от расположения мебели, шкафов, предметов сантехники, посудомоечной, стиральной машин, холодильника, других объектов инженерного оборудования или предметов интерьера.

Что советуют мастера:

  • газовая плита должна находиться в кухонном пространстве (нельзя объединять с комнатой или другим помещением);
  • санузел следует оборудовать входом, отдельным от других комнат;
  • кухню запрещено менять местами с жилым помещением;
  • электрическую проводку, трубопровод нельзя укладывать в швы стен и плиты перекрытия;
  • сечение вентиляционного канала должно остаться неизменным или увеличиться;
  • теплый пол запрещено подключать к отоплению или горячему водоснабжению, если в квартире отсутствует собственная система.

План помещения можно начертить самостоятельно или обратиться за помощью к специалисту. Также нужно тщательно продумать место прокладки электрической сети. Специалист поможет с выбором цветовой палитры, подберет варианты оформления дизайна интерьера, оптимального расположения предметов мебели, а также нарисует эскизы кухонного гарнитура, шкафов, полок.

Что такое усадка дома

Многоквартирный дом — сложное и очень тяжелое сооружение, после его возведения нужно время, чтобы грунт под зданием просел. Именно этот процесс и принято называть «усадка». Если при строительстве дома соблюдали все нормы и стандарты, серьёзных трудностей с отделкой после усадки быть не должно.

Сроки усадки зависят от материала, из которого построен дом. В настоящее время распространены следующие виды строений

Кирпичные дома

Срок усадки — около 6 лет.

Это тёплые и надёжные в дома с хорошей шумоизоляцией. Но они же считаются и самыми тяжелыми. Такому зданию потребуется длительное время для усадки. Процесс идет неравномерно: сначала проседает одна половина конструкции, затем — другая. Конечно, в этом случае не следует торопиться с ремонтом — перекосы дадут о себе знать в первые же годы. На стыках стен и потолках могут появиться трещины, что неизбежно приведет к повторному ремонту. В кирпичных домах рекомендуется начинать отделочные работы хотя бы по истечению 2-3 лет с момента их возведения.

Монолитные дома

Срок усадки — 1 год.

В таких домах котором весь каркас отливается из бетона: основные перекрытия, внешние стены. В итоге получается единая прочная конструкция без швов и соединений.

Какие работы входят в чистовую отделку квартиры в новостройке

Финальный этап ремонта – чистовая отделка. По его окончании можно вселяться в квартиру. Перечислим основные этапы работы по чистовой отделке:

Этап 1. Работы по укладке плитки.

Укладка керамической плитки и затирка швов– это самый грязный вид работ чистовой отделки.

Очень красиво выглядит 3D плитка в ванной комнате. Ее выбирают за дополнительную оплату.

Рекомендуется укладка плитки в «проходных» помещениях и местах раздачи воды. Это не только ванная комната и туалет, но и коридор, кухня, балкон и лоджия.

Этап 2. Установка панелей ПВХ и МДФ.

Панели ПВХ и МДФ не требуется дополнительно покрывать краской или лаком. Их монтаж является завершающим этапом отделки поверхностей стен.

Этап 3. Шпатлевка.

Финишную шпатлевку считают чистовой отделкой, а работы по стартовой шпатлевке относят к черновой.

Этап 4. Обои.

Вариантов финишного оформления стен немало. К ним относят и оклеивание обоями.

Стены также отделывают материалами под покраску, наносят венецианскую штукатурку, обшивают панелями или текстилем. Такой обширный выбор дает невиданный простор для фантазии.

Этап 5. Потолки.

Сюда относят работы по монтированию реечного или натяжного потолка, из панелей ПВХ или МДФ, завершающую шпатлевку и малярные работы.

Этап 6. Полы. При работе с полом к чистовой отделке относят:

  • укладку ламината;
  • настил линолеума или паркета из дерева;
  • укладку пола из досок;
  • укладку керамической плитки;
  • установку плинтуса.

После укладки пола из доски или паркета твердых сортов дерева выполняют циклевку досок и обработку их экологически чистым лакокрасочным покрытием. Эти действия тоже заносят в перечень заключительных работ.

Этап 7. Электрооборудование.

Только после чистовой отделки производят немалую часть работ по монтажу электрооборудования. Например, после покраски и оклейки обоями стен устанавливают розетки и выключатели. Поэтому такая работа требует аккуратности в исполнении.

Это же касается сборки бра и электрощитов. После высыхания покрашенных потолков монтируют точечные светильники и люстры

И эти работы тоже проводят с осторожностью, стремясь сохранить красоту выполненной отделки

Этап 8. Отопление и сантехника.

Когда закончена отделка стен ванной комнаты и туалета, устанавливают сантехнические узлы, например, сушилки и смесители.

На больших объектах отопление зачастую монтируют одновременно с работами по черновой отделке. Поэтому перед чистовой отделкой приходится снимать элементы отопительной системы и монтировать заново после завершения работ.

Этап 9. Двери.

Завершающий этап всего ремонта – установка межкомнатных дверей и наличников.

Как будет выглядеть ваша квартира в новостройке после ремонта и как долго она будет оставаться новой, зависит от качественно и профессионально выполненного ремонта, особенно чистовой отделки.

Ремонт в новостройке под ключ с материалами и без

При покупке жилья в новом доме сразу возникает вопрос, с чего начинать ремонт квартиры в новостройке? Это зависит от степени пригодности квартиры к заселению. Как упоминалось выше, она может быть под свободную планировку, с предчистовой или чистовой отделкой. В зависимости от этого строительные организации предлагают выполнить один из видов ремонта квартиры в новостройке, цена которого определяется перечнем работ:

  • эконом;
  • базовый;
  • полный.

При выборе строительной компании для ремонта квартиры под ключ, стоит обращать внимание на независимые отзывы клиентов

В пакет «Эконом» входят такие виды работ:

  • разводка электропроводки;
  • монтаж перегородок;
  • стяжка пола;
  • выравнивание и бюджетная отделка поверхности стен и потолка;
  • настил линолеума;
  • монтаж плинтусов;
  • установка дверей;
  • монтаж сантехнических приборов на готовые коммуникации.

Стоимость ремонта квартиры в новостройке обойдется в среднем в 3000 руб/м². В эту цену не входит стоимость материалов. Их можно приобрести самостоятельно, а также можно заказать у исполнителя работ, который обычно предлагает материалы по приемлемым ценам и хорошего качества. В этом случае в цену ремонта в новостройке под ключ войдет стоимость и доставка материалов. Также здесь следует иметь в виду, что чем больше площадь в квартире, тем дешевле будет стоимость ремонта квадратного метра. Так, ремонт однокомнатной квартиры в новостройке будет стоить в среднем 155 тыс. руб., двухкомнатной – 210 тыс. руб., трехкомнатной – 250 тыс. руб.

Приняв решение делать капитальный ремонт самостоятельно, необходимо учитывать дополнительные растраты на покупку или аренду специального оборудования

Пакет «Базовый» состоит из того же перечня работ, к которым добавлен:

  • монтаж коммуникаций под сантехнические приборы;
  • устройство навесного потолка;
  • отделка плиткой ванной комнаты и санузла;
  • установка осветительных приборов.

Цена ремонта квартиры с нуля в новостройке обойдется в среднем в 6000 руб/м² без учета стоимости материалов. В базовый ремонт за дополнительную плату можно включить замену окон и монтаж лоджии. Так, комплекс работ в однокомнатной квартире будет стоить в среднем 210 тыс. руб. Ремонт двухкомнатной квартиры в новостройке обойдется в 300 тыс. руб., трехкомнатной – 370 тыс. руб.

Полный ремонт предполагает комплекс мероприятий, который способен превратить голое пространство в уютную жилую квартиру. К работам, которые выполняются для базового пакета, прибавляются следующие мероприятия:

  • создание дизайн-проекта квартиры;
  • отделка потолка и стен качественными материалами;
  • настил ламината;
  • монтаж инженерных коммуникаций и сантехники любой разновидности и сложности.

Стоимость капитального ремонта под ключ, зависит от многих факторов, включая стоимость материалов и планировку помещения

Капитальный ремонт квартиры новостройки обойдется в 8000-10000 руб/м² без учета стоимости материалов. Если в стоимость работ не входит определенный вид монтажа, его можно оформить дополнительно за определенную плату.

Цена ремонта в новостройке с материалом будет зависеть не только от вида, объема работ и площади помещения. Здесь учитывается также стоимость конкретных строительных материалов. Так цена ремонта в новостройке с материалом из бюджетного ассортимента составит в среднем 6000 руб/м². Работы с использованием более дорогостоящих материалов будут стоить около 12000 руб/м². Стоимость ремонта квартиры в новостройке под ключ люкс-класса обойдется минимум в 20000 руб/м².

Многие организации специализируются на разработке и внедрении эксклюзивного дизайна с использованием высококачественных отделочных материалов. Цена ремонта с материалами квартиры в новостройке такого уровня обойдется не меньше, чем 30000 руб/м².

Чтобы сэкономить средства, прокладку основополагающих коммуникаций и черновую отделку в новостройке можно доверить команде профессионалов, а косметический ремонт сделать самостоятельно

Выполнение ремонта в новостройке без отделки требует определенных знаний и умений. Желание сэкономить может привести к дополнительным затратам. Чтобы получить хороший результат в довольно короткий срок лучше доверить это дело профессионалам и заказать выполнение ремонта новостройки под ключ с материалами, цена которого будет зависеть от личных предпочтений и финансовой возможности заказчика.

https://youtube.com/watch?v=ygC2buvnjkE

Работы, противопоказанные в первый год эксплуатации жилья

Усадка нового дома зависит от материала, из которого он был построен.

Монолитные дома в общем случае минимально проседают целиком вниз без деформации его отдельных частей. Это при условии, что дом построен с учетом пролегания грунтовых вод и толщины фундамента. Часто объекты в монолитных домах сдаются без отделки, в них отсутствуют даже несущие стены. Зато такую квартиру можно свободно планировать в соответствии со своими предпочтениями.

Усадка новостройки может длится несколько лет

Кирпичные дома просаживаются несколько лет. В первый год будут усыхать цементные швы. Для отделки в таком доме необходимо выбирать эластичные элементы: винил, силикон, акриловые краски. Полы в таком доме практически не деформируются, но штукатурка может потрескаться и расслоиться.

Панельные дома отличаются быстрым сроком усадки, обычно это происходит в течение года. Так как применяются панели, стены могут отойти только в местах стыков. Пол будет больше всего менять свою структуру, поэтому не рекомендуется укладывать плитку и дорогое напольное покрытие. Материалы желательно использовать гибкие: линолеум, ламинат, ковролин.

В первое время не стоит укладывать дорогое напольное покрытие

Статьи по теме

18.10.2023

ТОП-7 лучших встраиваемых кухонных вытяжек 2023 года

В помощь при выборе предлагаем вам наш рейтинг лучших полновстраиваемых кухонных вытяжек 2023 года, составленный по отзывам покупателей и продавцов ТК «Ланской», а также экспертов-профессионалов…

28.07.2023

ТОП-5 лучших ручных плиткорезов 2023 года

Представляем наш рейтинг производителей лучших ручных плиткорезов для керамогранита и плитки 2023 года, составленный по отзывам любителей и профи…

06.07.2023

Давайте разбираться: какую столешницу выбрать для кухни

Какую столешницу выбрать, чтобы она прожила долгую и красивую жизнь на вашей кухне? Предлагаем 7 перспективных материалов.

20.06.2023

ТОП-7 лучших электрических плиткорезов 2023 года

Представляем на рейтинг лучших электрических плиткорезов с водяным охлаждением
2023 года для керамогранита, керамики, камня и других материалов…

Основные проблемы

Главные проблемы, связанные с ремонтом в новостройках:

  1. Усадка здания.
  2. Избыток влаги.
  3. Большой фронт работ.
  4. Отсутствие концепции.

Квартира в новом доме имеет свои минусы

Любая новая постройка в течение первых нескольких лет может оседать

Первые две проблемы связаны с особенностями строительства, с которыми приходится мириться. На момент сдачи объекта большинство строительных организаций предупреждают о том, что здание даст усадку независимо от того, какое строение — монолитное или панельное

И самое важное, что процесс этот может длиться годами в зависимости от сопутствующих факторов. Из-за этого переделка помещения получает дополнительные ограничения

В течение нескольких лет могут появиться трещины

Аналогично влияет и избыток влаги, полученный стенами в период строительства. Он постепенно будет выделяться внутрь комнат ввиду естественных процессов и со временем может привести к порче тех же отделочных материалов.

Различные осушители воздуха помогут бороться с избытком влаги

Другая важная проблема — чрезмерно большой объем операций. Причина этого — отсутствие необходимых для комфортной жизни в помещении условий. К ним относятся:

  • Вспомогательные стеновые перекрытия.
  • Покрытие пола.
  • Отделка стен и потолка.
  • Мебель.
  • Встраиваемая техника.
  • Коммуникации.

К последним стоит отнести:

  • Водоснабжение.
  • Канализацию.
  • Электропроводку.
  • Каналы связи.

Все это нужно обеспечить, поскольку отсутствие таких условий сделает невозможным постоянное пребывание в помещении. Последним в списке является отсутствие концепции. Она необходима для того, чтобы жилое помещение было не только функциональным, но и привлекательным. С этой целью создается дизайн-проект.

Заключение

Приобретение собственных квадратных метров – заветная мечта большинства жителей. Доступным вариантом является новостройка без отделки. Выполнить работы можно своими силами или привлечь профессионалов. В течение первых лет после сдачи дома в эксплуатацию выполняется основное количество ремонтов, утяжеляющих конструкцию, что ведет к дополнительной усадке. Рекомендуется приобретать недорогие материалы, так как высок риск выполнения дополнительного ремонта спустя 2-3 года.

ПОСЛЕДОВАТЕЛЬНОСТЬ РАБОТ ПРИ РЕМОНТЕ КВАРТИРЫ

Основная часть работ доступна для выполнения своими руками. Привлечение специалистов требуется при натяжении потолков, укладке паркета, установке стеклопакетов, а также входных и межкомнатных дверей.

Керамическая плитка – красивый, но рискованный материал. Изделие из привлекательной коллекции обходится дорого, укладку целесообразно доверять профессионалам. Вариант решения – фартук на кухне временно выполнить из пластика, а полы покрыть линолеумом. Другой способ страховки – приобрести плитку с небольшим запасом, чтобы было чем заменить лопнувшие элементы./

Подведем итоги

Профессионалы советуют приступать к ремонтным работам следует через 1-2 года после окончания строительства, если квартира расположена в панельном или кирпичном доме. В монолитном здании к отделке можно приступать сразу после сдачи дома в эксплуатацию.

В случае, если вы хотите заселиться сразу, приобретайте недорогие материалы и делайте минимальный ремонт — только для проживания. Ведь усадка в панельном или кирпичном доме может испортить все ваши труды. Лучше подождать пару лет и только потом затевать капитальный ремонт. Так можно избежать лишних трат на повторные отделочные работы и сэкономить время, нервы и силы.
