Этапы строительства забора
Установка опор для забора
Установка и цементирование вертикальных стоек (опор). От качества данного этапа зависит надежность и срок службы будущего ограждения. Опоры устанавливаются строго вертикально, что проверяется строительным уровнем. Далее установленные по вертикали опоры заливаются бетонным раствором, который после заливки следует проштыковать. Воздух, оставшийся в растворе должен выйти наружу. Фундамент оставляют в покое на три дня.
Заливка фундамента для забора из профнастила
Установка поперечных лаг. Данные элементы устанавливаются параллельно друг другу, от грунта и верхнего края опоры крайние лаги должны отступать на 20 см. С помощью сварочного аппарата лаги надежно крепятся к опорным столбам. При отсутствии такой возможности лаги крепятся болтами и гайками.
Установка горизонтальных лаг для профнастила
Крепление профилированных листов к надежному каркасу. Данный этап берет начало от ворот. Вертикальность каждого листа проверяется строительным уровнем. Один лист накладывается на другой на одну лишь волну. Листы крепятся к лагам только саморезами.
Крепление профилированных листов к надежному каркасу
Некоторые особенности монтажа забора из профнастила
Неровные участки или пучнистые грунты требуют особенных приемов.
Пучнистый грунт
Данный аспект учитывается теми, кто хочет установить секционные или комбинированные заборы с тяжелыми каменными столбами. Опасность представляют супеси, суглинки. Другими словами, земля, удерживающая влагу при заморозках, обладает эффектом пучинистости. Грунт резко поднимается при замерзании. Фундамент ведет себя наподобие пластилина.
Решить проблему можно различным образом:
- Полное удаление грунта до глубины промерзания и его замена на песок. Удалению подлежит также почва вокруг фундамента.
- Монтаж фундамента ниже точки промерзания. Но давление пучистости останется на стенки основания.
- Легкие конструкции можно устанавливать, если утеплить фундамент специальным материалом. Утеплитель укладывают на ширину, равную глубине промерзания.
- Хорошим выходом является дренаж. Он представляет собой траншею глубиной равной глубине фундамента. Дно траншей нужно оснастить трубопроводом, обернутым фильтрующим материалом. Траншея выкапывается на расстоянии 30-50 см от фундамента. Готовый дренаж засыпают щебнем.
Неровные участки
Если выровнять участок слишком дорого, поставить забор можно на неровную землю. Территорию с резкими уклонами можно огородить секционными или комбинированными загородками, которые прекрасно впишутся в рельеф. Необходимо рассчитывать высоту и ширину каждого пролета. Эстетичность обеспечит фундамент ступенчатого типа.
На уклоне меньше 35 градусов допускается делать пролеты забора шириной 2.5 метра. При неравномерном уклоне можно делать забор из пролетов разной длины. Увеличение уклона требует уменьшения длины секции. На неровных участках лучше устанавливать заборы на ленточном фундаменте.
Замеряем и рассчитываем
Первым делом замеряется периметр участка, производятся необходимые расчеты и подготавливаются все требуемые материалы. Количество профлистов вычисляется делением периметра забора на монтажную ширину листа, при этом полученный результат округляется в большую сторону.
Длина листа варьируется в зависимости от желания заказчика и может достигать 3 м. Пли планировании высоты забора учитывается обязательный десятисантиметровый отступ от земли.
Длина металлических труб-опор определяется суммой следующих показателей: глубины пробуренной скважины и высоты забора. Количество стоек вычисляется путем деления периметра ограждения на 2-3 м – рекомендуемое расстояние между опорами.
Факторы расчета: возводим новый забор
Чтобы рассчитать профлист, необходимый для будущей постройки и прочие комплектующие, необходимо в обязательном порядке учитывать некоторые факторы. Всегда помним, что любое ограждение – это индивидуальная конструкция даже при использовании стандартных материалов.
Но даже при самых простых формах ограждение будет состоять не только из профилированного листа, но и из опорных столбов и цемента для заливки опоры, поперечных рядов (лаг, которые придают конструкции дополнительную прочность и жесткость). Невозможны подобные конструкции и без ворот либо небольшой калитки.
Для ограждений используется с высотой волны в десять-двадцать миллиметров, который может быть простым оцинкованным (самый дешевый вариант) либо с полимерным цветным покрытием на одной либо двух сторонах (стоимость поднимается примерно на сорок процентов).
Опорные столбы делаются из квадратной профильной трубы, сечение которой зависит от высоты забора.
Профнастил позволяет делать ограждения высотой до восьми метров, что не сказывается на прочности. Необходимы и лаги, количество которых может быть различным и на которые и будет крепиться профнастил, элементы крепежа: саморезы и стальные клепки для стыков.
Проведение монтажных работ
Первый этап – установка опорных столбов. Сначала нужно установить все опоры в углах и в местах поворота ограждения, далее ставятся промежуточные столбы. Каркас будущей калитки и ворот делают в последнюю очередь.
Ямы под опоры должны иметь глубину около 80 см. Еще на 20 см опору нужно вбить в грунт. Поэтому общее углубление составляет около одного метра. Диаметр ямы – около 30 см. Для проведения этой работы лучше воспользоваться садовым буром.
Опоры ставят строго вертикально, пользуясь уровнем. Далее их нужно залить бетоном, полное время застывания которого составляет три дня.
Монтаж перекладин
Верхняя перекладина устанавливается на расстоянии 20-30 см от верхнего края. Нижняя – на 20-30 см от нижнего края забора. Если в конструкции три перекладины, то третья крепится по центру.
Перекладины стыкуются друг с другом на опорном столбе или крепятся с помощью болтов и специальных пластин.
Крепление профнастила
Важным является правильная установка первого листа профнастила. По его уровню будут крепиться остальные листы. Материал приворачивается четырьмя саморезами к перекладинам в месте прилегания волн.
Саморезы вкручиваются через две волны. Более редкое крепление сделает конструкцию непрочной, она будет стучать при сильном ветре. Для ровного расположения саморезов рекомендуется протянуть капроновый шнур в качестве уровня.
Важно соблюдать осторожность на данном этапе. Большой риск составляет повреждение полимерного покрытия профлиста. Если это случилось, то царапину необходимо сразу же закрасить, чтобы предотвратить образование коррозии
Если это случилось, то царапину необходимо сразу же закрасить, чтобы предотвратить образование коррозии
Если это случилось, то царапину необходимо сразу же закрасить, чтобы предотвратить образование коррозии.
Как правильно сделать забор: дополнения
Варианты крепления лаг к столбу.
Первое. Верхние открытые края вертикальных стоек необходимо закрыть. Здесь можно использовать декоративные элементы в виде шаров, пик и так далее. Их изготовление осуществляет большое количество цехов. Выбор огромен.
Второе. Под профлистами можно снять часть грунта и провести бетонирование в виде полосы, создавая небольшую отмостку в сторону улицы снаружи и в сторону участка изнутри.
Третье. Строительство забора должно строго соответствовать всем нормам и требованиям дизайна участка в целом. То есть соответствие ворот и забора, основного дома и забора, пристроек и забора. Все должно быть объединено одной концепцией ландшафтного дизайна. Кстати, все чаще дизайнеры предлагают изготавливать ворота и забор из одного материала.
Четвертое. Схема и устройство забора должны строго подчиняться всем нормам и требованиям современности.
Важно! Никакой самодеятельности и экономии стройматериалов. Временный подход к этому сооружению неприемлем, все прочно, все на века
Как делать забор из профнастила: материалы
Начинать искать ответ на вопрос: как делать забор из профнастила в вашем загородном доме стоит с подбора необходимых инструментов. Любой забор в коттедже невозможно будет сделать без наличия специального инструмента, а для изготовления ограждения из профнастила он особенный. Возможно, они есть в наличии в вашем доме, иначе можно отправиться в специализированный строительный магазин.
Установка забора хоть и простое занятие, но имеет множество процессов, которые неспециалисту в данной области стоит тщательно изучить. От этапа подготовки материалов будет зависеть оперативность строительства будущего забора в коттедже, поэтому нужно отнестись к процессу ответственно.
Из инструментов и материалов вам понадобятся:
- Трубы (диаметр не менее 57 мм), квадратная труба.
- Профнастил.
- Заклепки, заклепочник.
- Дрель и сверло в 4,5 мм.
- Сварочный аппарат и электроды.
- Цемент, песок и щебень.
- Строительный уровень.
- Веревка и грунтовка.
- Баллончик с краской (на всякий случай)
Закупаем материалы
Нижеперечисленные материалы потребуются в полном объёме для изготовления забора, если вы строите забор сами. При отсутствии хотя бы одного пункта возможна серьёзная приостановка работ. Так что позаботьтесь о своем благополучии и не тратьте времени на поиски специальных решений для ненужных проблем. Если вы нанимаете специальную строительную фирму, то необходимость прогулки по магазинам отпадает. Такие фирмы имеют в наличии всё необходимое оборудование, специализацию и контакты на рынке стройматериалов, цена у них самая приятная.
Итак, список необходимых материалов:
На фото пласты профлиста
- Пласты профлиста необходимые для работы. Учитывайте высоту забора. Для ограждений лучше всего подходят листы с маркировкой C;
- Трубы с квадратным или прямоугольным сечением 60х60 мм или 60х40 мм, в диаметре от 57 до 60 мм, они станут основанием конструкции. Ширина металла 2–3 мм;
- Трубы на поперечины (лаги) квадратного сечения 40х20 мм. Трубы 20х20 не обладают необходимой жёсткостью — лучше не экономить на этом вопросе;
- Оцинкованные саморезы с резиновой прокладкой для крепления листов. Диаметр не меньше 4 мм. На один погонный метр может потребоваться до 14 шт.
А вот список инструментов и оборудования для монтажа, сюда входят:
- Дрель и сверло, для отверстий крепления в трубах;
- Сварочный аппарат и электроды к нему, сваривать вместе поперечины и основания;
- Уровень, уголок, верёвка, колышки, для разметки территории и выравнивания фундамента;
- Цемент, песок, щебень, емкость для раствора, лопата, бур и насадка к нему, для создания фундамента;
- Грунтовка, краска, кисть, для покраски установленного ограждения.
Как рассчитать профнастил на крышу
Очень важно перед закупкой профнастила правильно рассчитать количество листов, которые понадобятся, чтобы хорошо перекрыть крышу без дополнительных затрат и еще одного посещения строительного магазина. Основным показателем, который нужно учитывать при определении количества листов, является площадь самой кровли. Для того чтобы рассчитать площадь кровли, нужно оперировать данными о ширине и высоте каждого ската
Площадь каждого четырехугольного ската определяется с помощью умножения этих двух параметров друг на друга
Для того чтобы рассчитать площадь кровли, нужно оперировать данными о ширине и высоте каждого ската. Площадь каждого четырехугольного ската определяется с помощью умножения этих двух параметров друг на друга.
Если фигура ската является треугольной, нужно умножить его высоту на длину основы.
Для более простых расчетов стоит разбить крышу на простые фигуры. После определения площади каждого из скатов, ее нужно суммировать.
Полученное число будет представлять себе площадь листов профнастила, которые понадобились бы, если бы их монтаж осуществлялся друг возле друга. Но так как материал ложится внахлест, нужно еще учитывать этот запас, как вертикальных, так и горизонтальных элементов.
ОСТОРОЖНО! Важно также не забыть учесть карнизный свес, обычно составляющий 100 миллиметров
После получения величины необходимой площади материала, ее нужно разделить на площадь одного выбранного листа. Число, которое будет результатом данного вычисления, нужно округлить до большего показателя. Полученное количество листов и следует заказать.
Рассчитать профнастил на крышу можно и своими силами

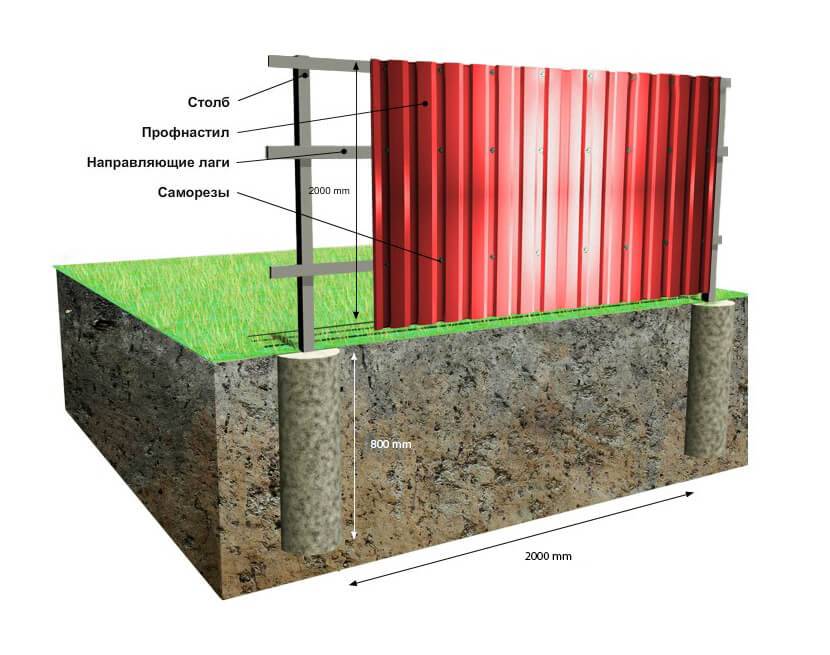

Монтаж опор и работы с фундаментом

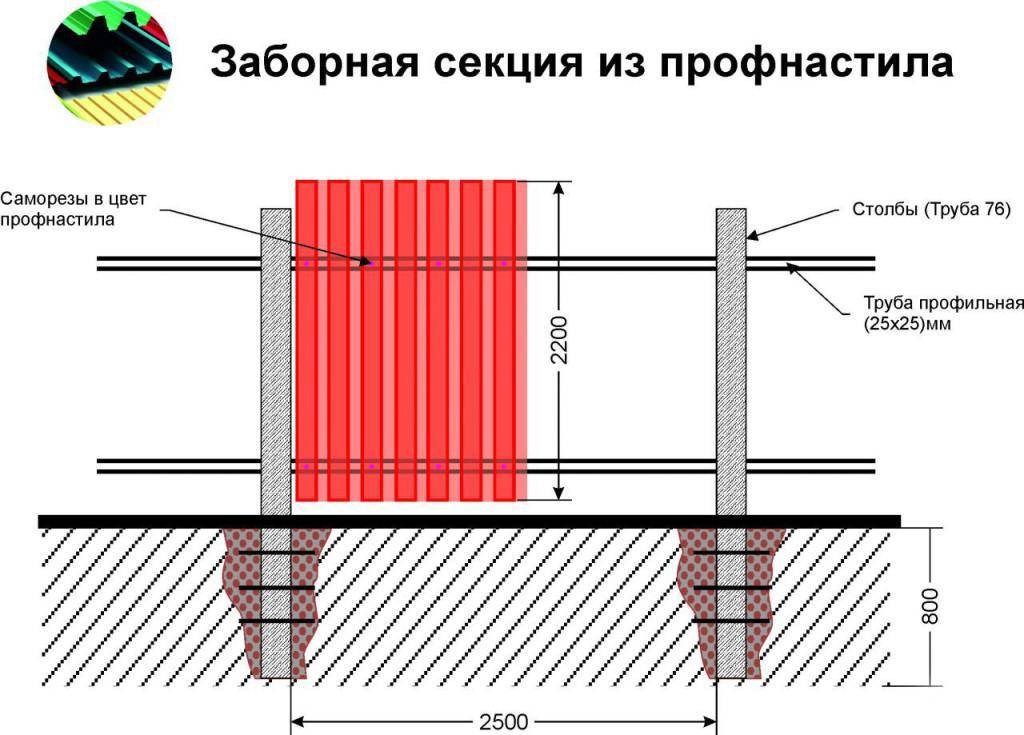

Установка забора из профнастила: основные этапы
Если вы решили выполнить весь объем работ самостоятельно, рассмотрим, как поставить забор из профнастила своими руками. Придерживаясь описываемой инструкции, вы легко сможете установить качественное ограждение вокруг своего дома.
Монтаж ограждения можно выполнить своими руками
Разметка территории и подготовка траншеи под фундамент
Монтажные работы начинаются с подготовки территории:
Иллюстрация | Описание действия |

Выполняется разметка. В месте, где будет производиться установка забора из профнастила, вбиваются колышки. Сначала их устанавливают по углам будущего ограждения, а затем в местах установки опор. Положение колышков определяем по натянутой нити. | |
На установленных колышках обозначаем уровень, до которого должна производиться заливка фундамента. Это позволит исправить все имеющиеся неровности участка. | |
Подготавливаем траншею под будущий фундамент. Делаем его мелко заглубленным. В местах установки опор готовим ямы на глубину промерзания грунта. |
Как построить фундамент забора из профлиста своими руками: последовательность действий
Чтобы установленная конструкция получилась прочной и надежной, надо знать, как построить фундамент забор из профлиста своими руками. Важен не только процесс заливки, но и подготовка опалубки.
Качественное основание требует тщательной подготовки

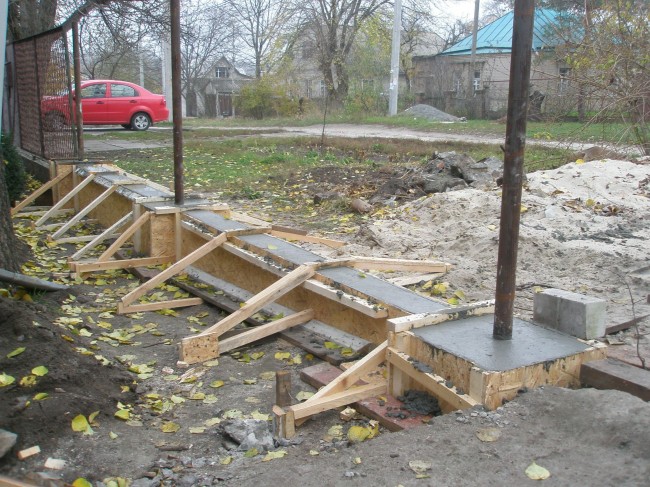

Устройство подушки и опалубки для ленточного фундамента
По всему периметру, подготовленному под фундамент, устраивается подушка из песка и щебня. Вдоль будущего ограждения монтируется опалубка. Боковые стенки следует дополнительно усилить, чтобы не допустить растекания бетона после заливки.
Опалубка должна иметь достаточную прочность

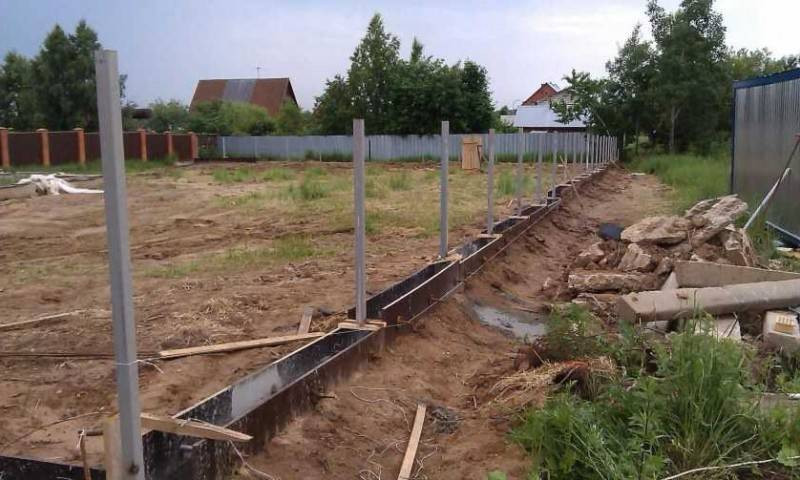

Заливка фундамента для установки забора из профлиста
Работы выполняются следующим образом:
Иллюстрация | Описание действия |

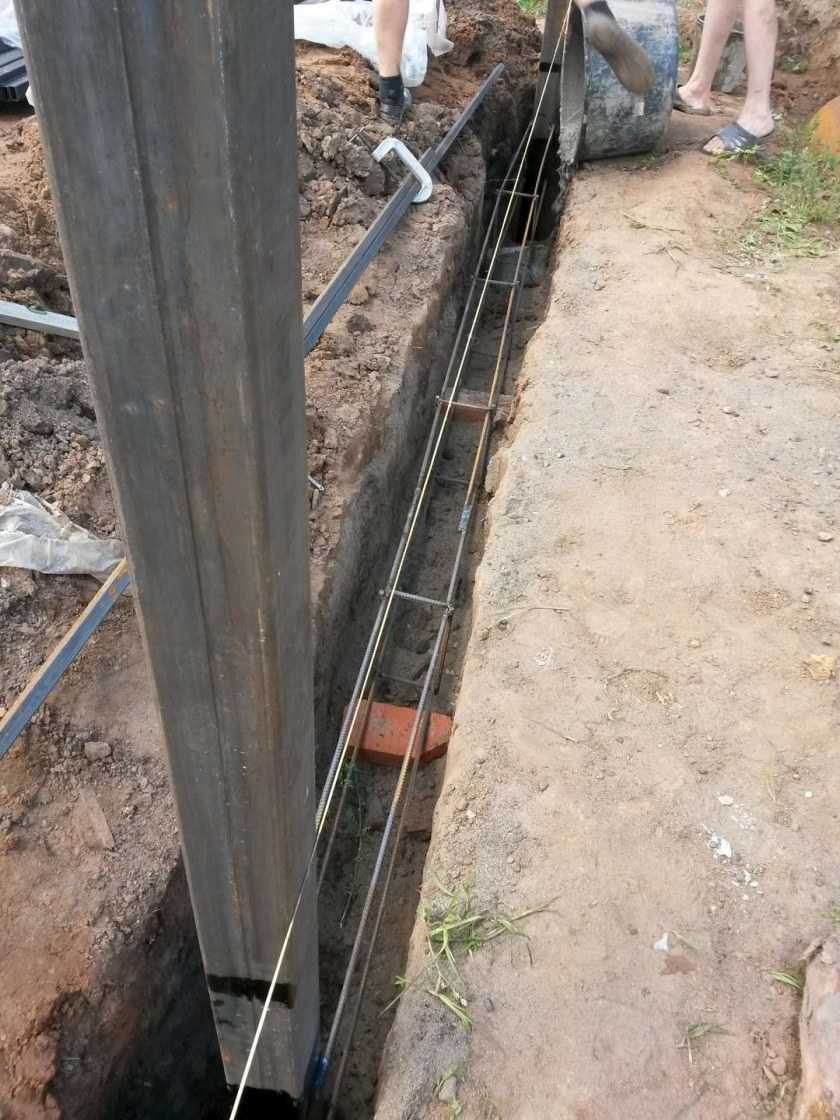

Для обеспечения достаточной прочности формируемого основания на дно траншеи стоит уложить арматуру и соединить между собой отдельные элементы посредством сварки. В подготовленные ямы устанавливаются опоры. Выверяется расстояние между столбами для забора из профнастила и с помощью уровня контролируется их пространственное положение. | |
Производится заливка бетона. | |
Для придания привлекательного внешнего вида основанию верхнюю поверхность выравниваем. После застывания бетона опалубку демонтируем – как правило, через 3 – 5 недель. |

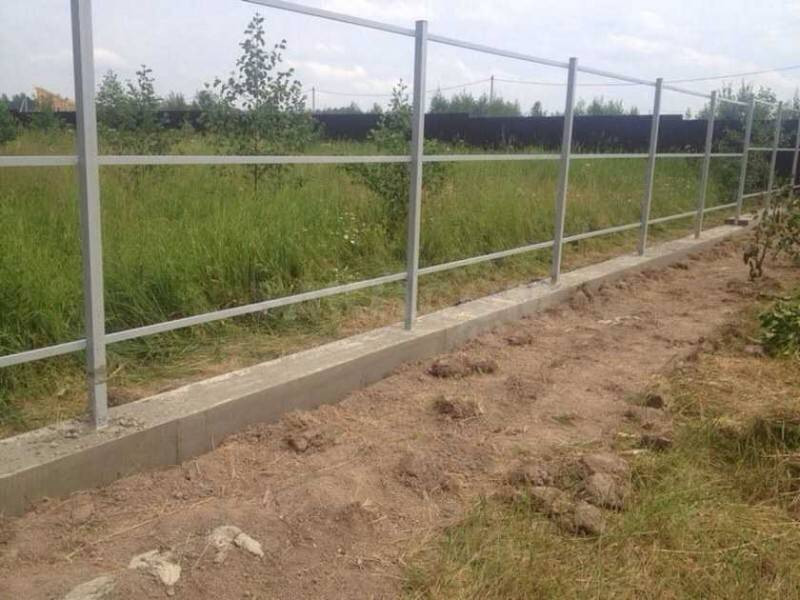

Крепление лаг
Чаще всего крепление лаг к опорным столбам производится посредством сварки. Если такой вариант вам по каким-то причинам не подходит, можно воспользоваться специальным крепежом.
К столбам привариваем лаги
Монтаж профнастила на забор: видеопример
После того как все элементы каркаса будут установлены на место, начинаем монтаж профнастила забора
Здесь важно соблюсти технологию и обеспечить правильное пространственное положение каждого листа
Предлагаем посмотреть видео, в котором подробно рассказывается, как крепить профлист на забор:
Watch this video on YouTube
Установка дополнительных элементов
В целом, установка забора из профлиста уже окончена, но если вы приобрели какие-то дополнительные элементы, например, заглушки на столбы, можно установить их на место.
Предлагаем также посмотреть видео, в котором рассказывается, как поэтапно установить забор из профнастила своими руками:
Watch this video on YouTube
Маркировка профнастила
Профнастил также различается по толщине листа, высоте волны и ширине. На рынке представлены профлисты со следующими маркировками:
- С — стеновой металлопрофиль, применяемый для оград и обшивки стен строений.
- Н — несущий профнастил, его используют как покрытие для крыш и перекрытий.
- НС — универсальный металлопрофиль, имеющий широкий спектр применений, для возведения изгороди в том числе.
После буквенной маркировки идет цифровое значение, которое указывает на высоту ребер, далее ширину профлиста и толщину стального слоя без учета покрытия.
Все типы маркировки листов профнастила
Разметка территории
Намечают столбиками место нахождения угловых и крайних столбов, натягивают между ними шнур. Ширина секций забора от полутора до двух с половиной метров, возле углов участка секции могут быть короче. На нужном расстоянии вбивают колышки и отмечают места будущих опор.
Монтаж сайдинга своими руками: подобная инструкция и пошаговый мастер-класс от экспертов по применению сайдинга (130 фото)
Теплый пол своими руками — подробное описание и правильная схема укладки теплого пола (85 фото)
Баня своими руками — пошаговая инструкция как и из чего построить баню. 140 фото основных этапов строительства
Пошаговая инструкция по созданию ограды из профнастила на металлокаркасе
Все работы получиться осилить вдвоем или втроем. На небольших площадках привлекать спецтехнику не нужно.
Схема монтажа, чертежи
Предварительно разрабатывается эскиз будущего ограждения. Если самостоятельно сделать это затруднительно, то поищите его в интернете. Там есть много примеров готовых сооружений из профнастила, расположенных как на ровных участках, так и усадьбах, что находятся под наклоном.
Размеры каркаса: столбы – металлическая труба 60х60 мм, лаги 40х20 мм. Расстояние между столбами 2500 мм. Высота столба 3000 мм, из них 1200 мм утоплено в землю. Высота листа 2000 мм,
На схеме должны быть размеры секций, высота столбов, расстояние, на котором будут крепиться лаги.
Указываются особенности грунта и дальность расположения от автомагистрали, зеленых насаждений, хозпостроек.
Схематично показываются перепады высот, если таковые имеются. Наносится тип фундамента.
Указываются кратко требования к материалам. Рассчитывается смета затрат.
Разметка
Выполняется с помощью веревки и деревянных колышков. Основные колышки вбиваются в землю в местах расположения столбов, вспомогательные ‒ через каждый погонный метр. Между ними натягивается веревка строго под углом 90 градусов.
Фундамент
Ключевые факторы при выборе типа основания:
- особенности климата, почвы;
- глубина промерзания и залегания грунтовых вод;
- нагрузка на фундамент (легкими ли или массивными будут материалы).

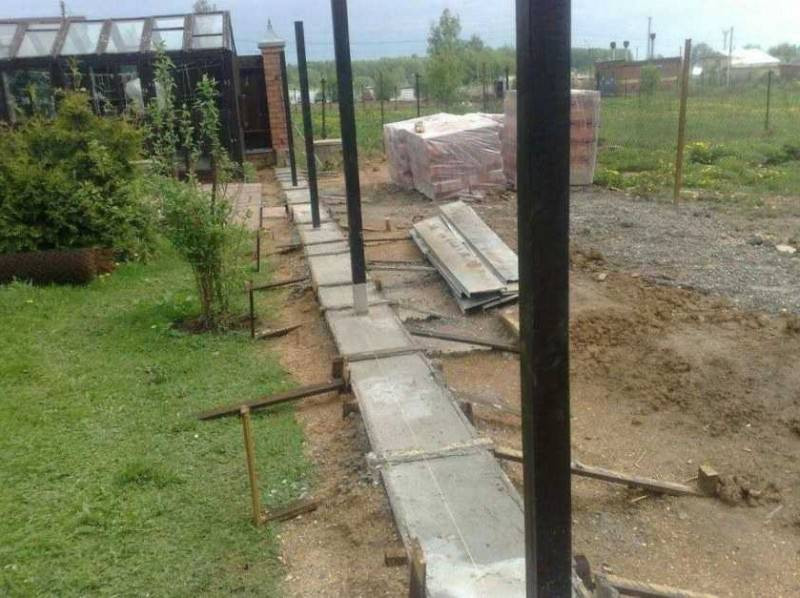

Установка и фиксация столбов происходит на этапе обустройства основания вне зависимости от выбранного фундамента.
В данном случае под опоры применяются профильные металлические трубы.
Монтаж каркаса
Подразумевает крепеж лаг к стойкам.
Выполняется двумя способами:
- Сваркой. Болгаркой отрезают заготовки размером на 5 мм меньше дистанции между столбами. Покрытие столбов защищают в месте крепежа, снимают старая краска. Процедура выполняется втроем: двое по бокам держат прожилину, третий ‒ приваривает. Швы зачищают. Дефекты и плохо проваренные места устраняют. Процесс повторяется по всему периметру. Готовый каркас проходят грунтовкой. Через сутки его можно красить.
- Фиксацией кронштейнами. Держатель устанавливают на столбе на нужном уровне по бокам или снаружи, все зависит от конструкции пластины. Крепят саморезами. Перемычку прикладывают к другому столбу. По уровню фиксируют другой кронштейн. Процесс повторяется по всему периметру. Лаги монтируют к пластинам с обратной стороны.
Способы крепления профлиста
Подготавливают листы требуемых размеров. Снимают защитную пленку.
Фото: определяем вертикаль листов при помощи строительного уровня
Дальнейший порядок работ описан в этой статье: «Как прикручивать профлист на забор».

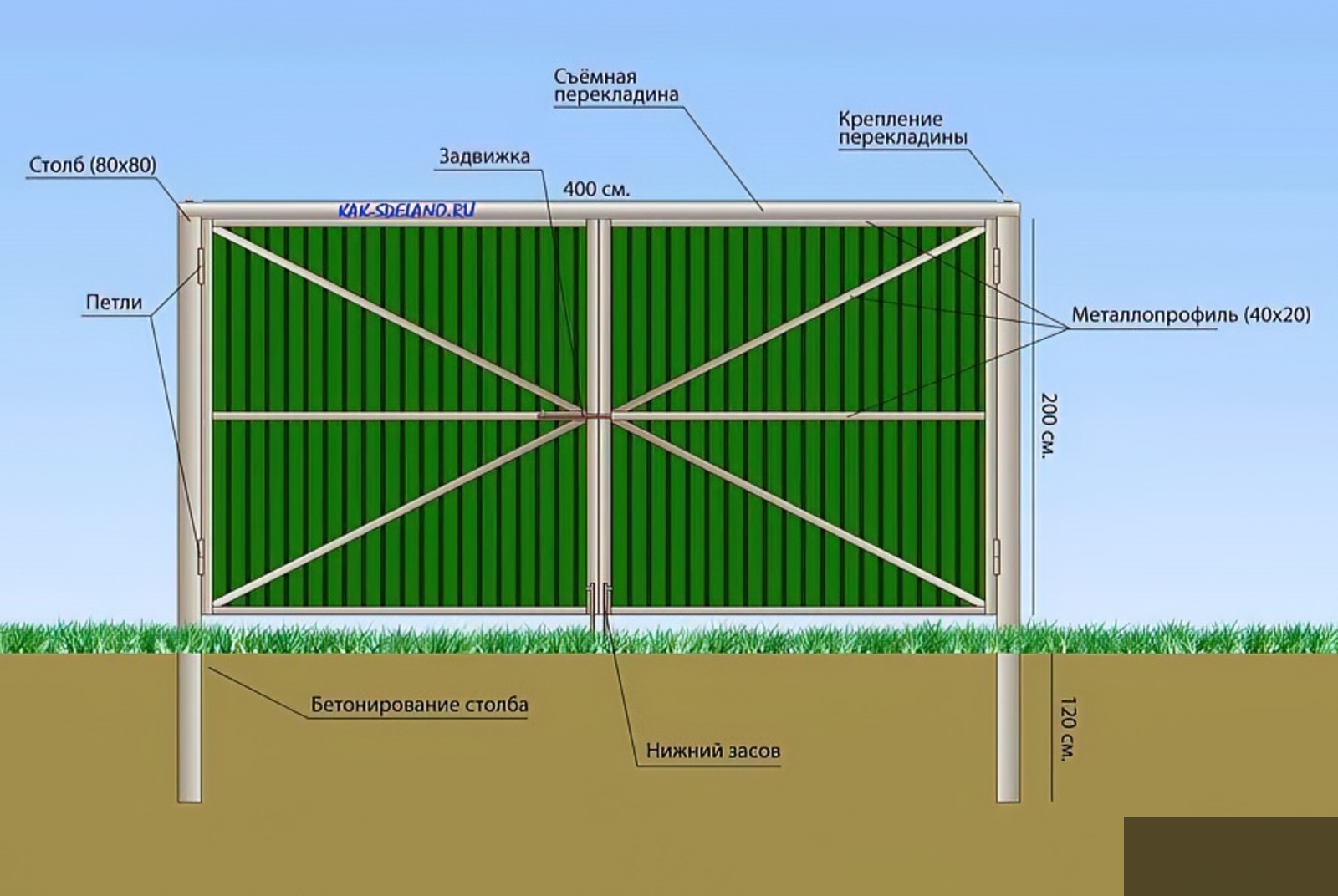

Монтаж ворот и калитки
Когда обшивка секций завершена, следует приступать к установке ворот, калитки. Под ворота выбирают усиленные столбы с толщиной стенки от 3,5 мм. К ним приваривают гаражные навесы. Для лаг используют трубы сечением 20*40 мм с толщиной стенки 2 мм. Все соединения выполняют сваркой. Запорные механизмы крепят от фиксации листов.
Проводится монтаж листов к каркасу в том же порядке, как и в случае с секциями.
Пользователи часто ищут:
- Калитка для металлического забора
- Деревянная калитка для забора своими руками
1 этап. Схема забора из профнастила – от эскиза до чертежа
Произвольный схематический рисунок (эскиз) нужен для того, чтобы визуализировать конструктивные особенности забора.
Выделяют два вида (типа) забора из профнастила:
- сплошной;
- секционный.
Виды (типы) забора из профнастилаИменно тип забора определяет расход материала и способы установки конструктивных элементов.
На схему-чертеж наносят:
место расположения забора на участке. Помогает учесть особенности участка: рельеф, насаждения, строения, подъездные пути, место установки ворот и т.п.;
если участок неровный (возвышенность, низина) нанести место, где будут перепады высот. Производители, выпускающие качественный материал изготавливают профилированные листы с длиной кратной 50 мм. это позволяет достичь визуально одинаковой высоты забора, несмотря на перепады высот по грунту.
размеры: высоту забора и длину отдельных прямых участков;
место расположения столбиков (опор);
Примечание. При секционном заборе ширина секции определяется шириной листа. Она должна быть кратной 1, 1,5 или 2 листам.
Подробная схема упрощает расчет материала.
Монтаж профлиста
Схема крепления листов
Пошаговая инструкция:
- В размер высоты монтируемой изгороди нарезается профлист.
- С помощью уровня лист выставляется вертикально и прижимается руками к каркасу.
- Крепление осуществляется саморезами по металлу, имеющими наконечник в виде сверла. Для этого подойдут кровельные саморезы.
- Лист выставляется вертикально с помощью уровня и прижимается руками к каркасу.
- Следующий лист крепится с перехлестом с предыдущим листом на размер 2-х волн.
- На протяжении всего монтажа листов необходимо проверять их вертикальность.
Схема посадки саморезов
В процессе крепления листов к каркасу дрель или шуруповерт следует использовать на низких оборотах.
Также в дополнение можно посмотреть видео на эту тему, представленное ниже.
https://youtube.com/watch?v=0Xc9GmzOJXI
Технология устройства фундамента
Перед тем, как как поставить забор из профнастила своими руками, необходимо установить столбы и залить бетоном. На линии забора натягивают шнур, помечают колышками точки установки столбов=центры будущих ям. Ямы пробуривают с помощью садового бура (копаные ямы имеют неровные края – это увеличивает расход бетона).
На дно ямы насыпают слой песка, проливают водой, слой гравия и трамбуют.
Перед заливкой края ямы выстилают слоем рубероида или плотной пленки. Это делается для того, чтобы бетон был отделен от земли и сохранял достаточную влажность во время созревания – тогда можно рассчитывать получить готовый бетон с необходимой прочностью.
Забор из профнастила своими руками: фотоотчет
Строился забор от соседей и фронтальный. Общая длина 50 метров, высота 2,5 м. На фронтальный использован коричневый профлист, на меже — оцинкованный, толщина 0,5 мм, марка С8.
Кроме того пошли такие материалы:
- на столбы профилированная труба 60*60 мм, толщина стенки 2 мм, трубы 3 м длины;
- на столбы ворот и калитки ставили 80*80 мм со стенкой 3 мм;
- лаги 30*30 мм;
- каркас ворот и калитки 40*40 мм;

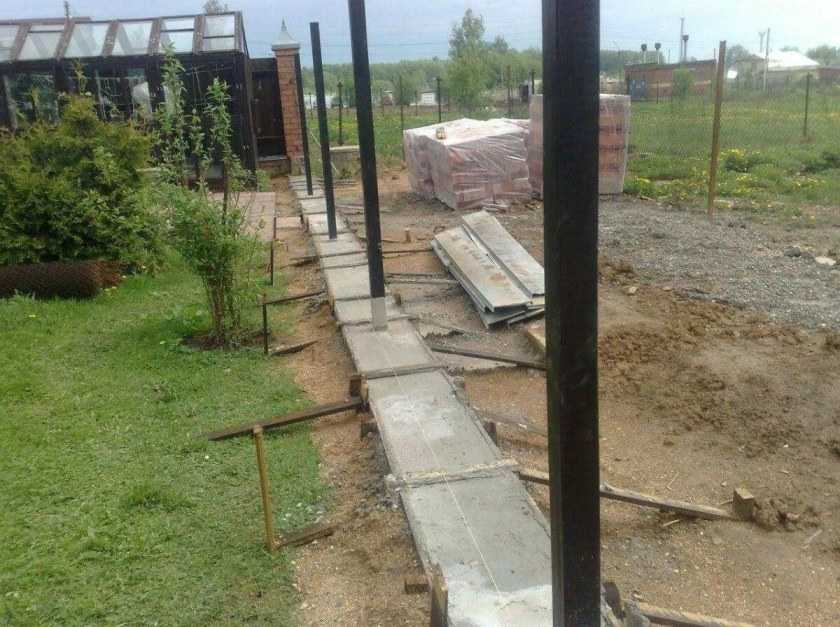

Готовый забор из профнастила своими руками строил один человек
Забор установлен на металлических столбах, между которыми затем залит цоколь. Он необходим хозяевам, так как перед забором планируется разбить цветник (сделанную под него ограду вы видите). Также он нужен, чтобы вода во время обильных ливней не заливала двор. Металлические листы крепятся не сразу от земли, а немного отступив. Этот зазор закрыт высечкой — лентой, которая остается на некоторых производствах. Это сделано специально, чтобы не перекрывать доступ воздуха, для того чтобы земля быстрее просыхала.
Вид изнутри на готовый забор
Подготовка металла
Первый этап — подготовка труб. Со склада труба приходит ржавая, чтобы она служила долго, приходится ржу счищать, потом обрабатывать «Антиржавчиной» и после красить. Удобнее сначала подготовить все трубы, прогрунтовать и покрасить, потом только начинать монтаж. Ржавчину счищали металлической щеткой, установленной на болгарку.
Трубы нужно очистить от ржавчины
Трубы на складе были только 6-метровые. Так как высота забора 2,5 метра, закопать нужно еще 1,3 метра, общая длина столба должна быть 3,8 метра. Чтобы сэкономить, разрезали пополам на 3-метровые куски, а недостающее доваривали разным металлоломом, имеющимся в хозяйстве: обрезки уголков, арматура, куски разных труб. Потом все зачистили, загрунтовали и покрасили.
Установка столбов
Первыми поставили два угловых столба. Ямы бурили купленным в магазине буром. Почва нормальная, на одну лунку глубиной 1,3 метра уходило около 20 минут.
Бур для лунок под столбы
Первый столб выставили горизонтально и так, чтобы он над грунтом поднимался на высоту 2,5 метра. Чтобы выставить второй, понадобилось отбить высоту. Использовали водяной уровень. Заливать его нужно так, чтобы не было пузырьков — из ведра, а не из-под крана, иначе он будет врать.
Выставили второй столб по отбитой отметке (нанесли на планку, которую поставили рядом с лункой) и забетонировали. Когда цемент схватился, между столбами натянули шпагат, по которому выравнивали все остальные.
Технологию заливки использовали стандартную: в лунку устанавливали в два раза свернутый рубероид. Внутрь ставили трубу, заливали бетоном (М250) и выставляли вертикально. Уровень контролировали отвесом
Правильно выставить столбы — это очень важно, иначе весь забор перекосит
В процессе работы несколько раз получалось, что бетон заливался не внутрь свернутого рубероида, а между ним и стенками ямы. Выгребать его оттуда удовольствие маленькое, потому выступающую часть разрезали на лепестки, приколотили к земле большими гвоздями. Проблема решилась.
Так зафиксировали рубероид
После того как бетон схватился, сделали переносную опалубку из досок, обтянутых плотной пленкой. С их помощью залили цоколь. Чтобы он был прочнее, по низу к столбам с двух сторон приварены прутки арматуры. Вокруг них ставилась опалубка.
Опалубка для цоколя
Установка перемычек
Очищенные, загрунтованные и покрашенные трубы для перекладин нарезали и приварили. Варили между столбами. Их тоже нудно ставить в уровень, чтобы крепить было легче.
Варим перемычки
После того, как сварка окончена, все места сварки очищены проволочной щеткой, обработаны «Антиржавчиной» и после покрашены.
Монтаж профлиста
Так как верхняя перемычка проходит по самому верху забора, и приварена она ровно в уровень, проблем с выравниванием и установкой листов не было. Крепили сначала по краям, потом устанавливали промежуточные саморезы. Чтобы проще было их ровно ставить, между крайними натянули нитку.
Ровно установленный крепеж — тоже красиво
После были сварены и прикреплены ворота. Как последние штрих — установлены сверху доборные элементы — П-образный профиль, закрывающий верхушку забора и заглушки на трубы.
Финальный вид забора из профлиста, сделанного самостоятельно
Как вы поняли, особо сложного ничего нет
Важно выставить ровно столбы и приварить каркас. Это и есть основная задача. Много времени — порядка 60% уходит на подготовку труб — очистку, грунтовку, покраску
Много времени — порядка 60% уходит на подготовку труб — очистку, грунтовку, покраску
Много времени — порядка 60% уходит на подготовку труб — очистку, грунтовку, покраску.
3 этап. Расчет материала на забор из профнастила
Как определить сколько потребуется стройматериала на изготовление.
1. Расчет количества листов профнастила:
при сплошном заборе – общая длина ограждения делится на полезную ширину листа. Округление идет в большую сторону;
при секционном. Если размер секции (пролёта) равен ширине листа – используется общая ширина листа. Если там планируется установить полтора-два листа – полезная.
Примечание. Лист может устанавливаться как вертикально, так и горизонтально. При горизонтальном креплении высота забора будет равна 1, 2 или 3 рабочим ширинам листа. При вертикальном – определяется заказчиком.
Совет. При расчете не оперируйте таким понятием как общая площадь требуемого профнастила. Ведите расчеты в штуках при заданной высоте листа.
2. Расчет количества столбов для забора из профнастила
Количество опор зависит от расстояния между столбами забора из профнастила
при сплошном заборе общая длина ограждения делится на предполагаемое расстояние между столбами (стойками). С учетом парусности листа его принимают равным 2 000 – 3 000 мм. Увеличивать расстояние нецелесообразно, поскольку это приведет к увеличению толщины стоек или количества продольных лаг.
при секционном. Количество определяется предполагаемым количеством секций. Устанавливая стойки для монтажа секций забора нужно заранее рассчитать расстояние между столбами, чтобы оно соответствовала общей (при установке одного листа в секцию) или полезной (1,5-2 листа) площади профнастила.
Примечание. В расчетах учитывается, что опорные стойки (столбы) обязательно устанавливаются по углам забора, а также в месте установки ворот и/или калитки. Количество промежуточных опор округляется в меньшую сторону. А разница компенсируется отклонением от заданного расстояния между стойками.
Размер стойки определяется высотой забора с учетом того, что стойки углубляются в почву на 30% своей длины. Таким образом, при высоте забора в 2 000, высота опорной стойки для забора из профнастила должна составить 2 600-2 700. Для промежуточных стоек допустима глубина установки в 25% от общей высоты забора. Тогда длина стойки составит 2 500 мм.
3. Расчет количества поперечных лаг
Количество зависит от способа установки забора.
Мастера советуют при высоте забора до 2 000 мм использовать 2 лаги. Причем их расстояние от краев профнастила составляет 300 мм.
При высоте забора более 2 000 мм – 3 лаги.
Количество поперечных лаг для забора из профлистаТаким образом, общий погонаж лаг определяется умножением общей длины забора на количество поперечин.
6. Метизы
При расчете саморезов учитывается, что крепление выполняется в две крайние волны и через две посредине профлиста в каждую из поперечных лаг. Таким образом, при двух поперечных лагах на лист требуется 6 шт, при трех – 9 шт. Количество метизов округляется кратно упаковке (стандартная упаковка – 250 шт). Т.к., в процессе закручивания самореза могут возникнуть дефекты.
При креплении заклепками их расход увеличивается, поскольку они крепятся по краям и через волну.
8. Декоративная торцевая планка
Количество равно длине забора деленное на рабочую длину планки. Стандартная длина планки 2 000 мм, рабочая (с учетом нахлеста) составляет 1850-1950 мм.
Материалы и инструменты для изготовления заборов из профнастила
Характеристики профнастила.
из профнастила предполагает использование таких материалов, как:
- сам профилированный лист выбранного цвета и размера, толщины (она должна составлять не меньше половины миллиметра);
- металлические трубы квадратного либо круглого сечения диаметром от пятидесяти семи миллиметров либо с размерами шестьдесят на шестьдесят миллиметров;
- профиля квадратного сечения с размерами 40*20 либо 20*20 миллиметров, которые будут выступать в качестве лаг;
- заклепочная машина и стальные заклепки диаметром от четырех миллиметров;
- дрель, сверла на четыре с половиной миллиметра;
- сварочный аппарат, электроды;
- песок, щебень, цемент и специальная емкость для разведения раствора;
- строительный уровень;
- грунтовка;
- обычная веревка.
При выборе материалов для строительства забора необходимо большое внимание уделять их качеству. Подходят крашеные либо оцинкованные листы, приобретать можно варианты С8,10,20, но чаще всего используется С8, он обладает более привлекательной ценой
При расчете надо учесть, что материал будет идти внахлест на одну волну.
В качестве несущих столбов можно использовать металлические трубы круглого либо квадратного сечения, рекомендуемая глубина их установки – до одного метра, поэтому при расчете учитываем это обстоятельство.
